小規模土工のICT施工推進!簡易型ICT活用工事がスタート

#css-003-01

【解説】TSによる断面管理

簡易型ICT活用工事の3次元出来形管理等の施工管理をTS出来形で行う方法です。

実施項目
  1. 3次元起工測量
  2. 3次元設計データ作成
  3. ICT建機による施工
  4. 3次元出来形管理等の施工管理
  5. 3次元データの納品
適用基準
  • TS等光波方式を用いた出来形管理要領(土木編)(案)
  • 土木工事施工管理基準及び規格値(案)

Step1 準備するもの
発注図(平面図・横断図・縦断図)
トータルステーション(3級以上)
1年以内の検定済み
パソコン(一般的なスペック)
TS出来形ソフトウェア
Step2 基本設計データ作成

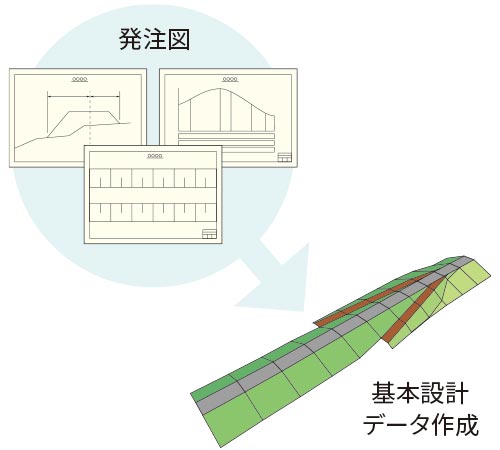

発注図を基に、基本設計データ(3次元データ)を作成します。
このデータはTSと接続するTS出来形ソフトウェア現場端末に読み込み、出来形計測に使用します。

基本設計データは、EX-TREND武蔵やデキスパート(TS出来形サポートツール)など、業界で普及しているソフトウェアで作成可能です。

Step3 TSによる出来形計測

TS出来形ソフトウェア(現場端末)と接続したTSで、管理断面を計測します。
計測したXMLデータをソフトウェアに読み込み、帳票を出力します。

管理断面は「土木工事施工管理基準及び規格値(案)」に記載された測定基準・測定箇所・規格値に従って決定します。

Step4 電子納品

「工事完成図書の電子納品等要領」に従って、施工管理データ(XMLファイル)をOTHRSフォルダに格納します。

電子成果品
  • 施工管理データ(XMLファイル)
  • 出来形計測データ(XMLファイル)
  • 基本設計データ(XMLファイル)
#css-003-02

【解説】GNSSによる断面管理

簡易型ICT活用工事の3次元出来形管理等の施工管理をGNSS測量機(VRS方式)による断面管理で行う方法です。

GNSS測量機(VRS方式)とは?
ネットワーク型RTK法(VRS方式)により、1人で計測が可能なGNSS測量機器です。計測地点にポールに取り付けたGNSS測量機を立てるだけで計測できます。
「GNSSローバー」とも呼ばれます。

実施項目
  1. 3次元起工測量
  2. 3次元設計データ作成
  3. ICT建機による施工
  4. 3次元出来形管理等の施工管理
  5. 3次元データの納品
適用基準
  • RTK-GNSSを用いた出来形管理要領(土木編)(案)
  • 土木工事施工管理基準及び規格値(案)
Step1 準備するもの
発注図(平面図・横断図・縦断図
GNSS測量機(1級2周波)
1年以内の検定済み
パソコン(一般的なスペック)
TS出来形ソフトウェア
Step2 基本設計データ作成

発注図を基に、基本設計データ(3次元データ)を作成します。
このデータはGNSS測量機のコントローラーに読み込み、出来形計測に使用します。

基本設計データは、EX-TREND武蔵やデキスパート(TS出来形サポートツール)など、業界で普及しているソフトウェアで作成可能です。

Step3 GNSS測量による出来形計測

出来形管理用ソフトウェア(現場端末)と接続したGNSSで、管理断面を計測します。
計測したXMLデータをTS出来形ソフトウェアに読み込み、帳票を出力します。

管理断面は「土木工事施工管理基準及び規格値(案)」に記載された測定基準・測定箇所・規格値に従って決定します。

Step4 電子納品

「工事完成図書の電子納品等要領」に従って、施工管理データ(XMLファイル)をOTHRSフォルダに格納します。

電子成果品
  • 施工管理データ(XMLファイル)
  • 出来形計測データ(XMLファイル)
  • 基本設計データ(XMLファイル)
#css-003-03

【解説】TS(ノンプリズム方式)による面管理

簡易型ICT活用工事の3次元出来形管理等の施工管理をTS(ノンプリズム方式)による面管理で行う方法です。
簡易型ICT活用工事に、3次元起工測量を追加した場合に選択できます。

TS(ノンプリズム方式)とは?
プリズムを使用せず、TSから照射したレーザー光の反射で距離を計測する測量方法。
プリズムを立てる必要が無いため手元が不要で、1人で計測できることが特徴です。

実施項目
  1. 3次元起工測量
  2. 3次元設計データ作成
  3. ICT建機による施工
  4. 3次元出来形管理等の施工管理
  5. 3次元データの納品
適用基準
  • TS(ノンプリズム方式)を用いた出来形管理要領(土木編)(案)
  • 土木工事施工管理基準及び規格値(案)
Step1 準備するもの
発注図(平面図・横断図・縦断図)
トータルステーション(ノンプリズム)
1年以内の検定済み
パソコン(一般的なスペック)
i-Construction対応出来形管理ソフト

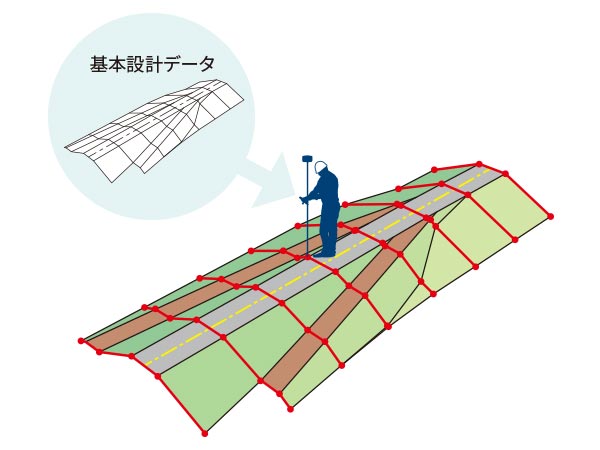

Step2 TS(ノンプリズム方式)による3次元起工測量

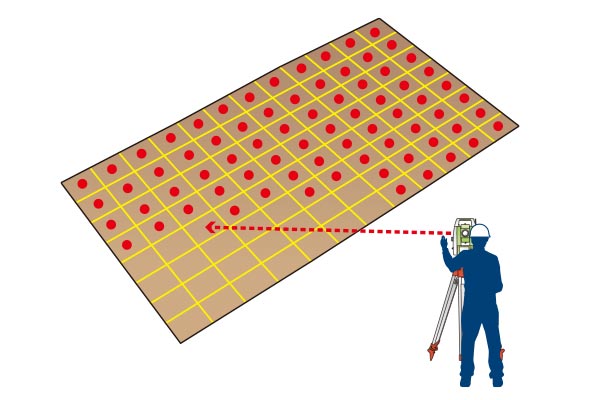

TS(ノンプリズム方式)で施工範囲の50cmメッシュを計測し、起工測量を行います。

TS(ノンプリズム方式)は1人で測量できますが、50cmメッシュ計測は点数も多く時間のかかる作業です。
そのためCSSでは、3次元起工測量・出来形測量の外注を推奨しています。

Step3 3次元設計データ作成

発注図を基に、3次元設計データを作成します。
このデータは、出来形帳票(ヒートマップ)作成に使用します。

3次元設計データは、EX-TREND武蔵やSiTECH 3Dなど、業界で普及しているソフトウェアで作成可能です。

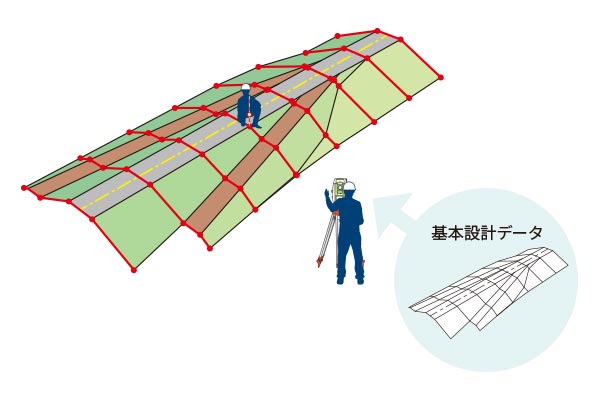

Step4 TS(ノンプリズム方式)による3次元出来形計測

起工測量と同じ要領で50cmメッシュを計測し、出来形計測を行います。
計測したデータを出来形帳票(ヒートマップ)作成ソフトウェアに読み込み、帳票を出力します。

「土木工事施工管理基準及び規定値(案)」に記載された測定基準・測定箇所・規格値に従って評価します。

Step5 電子納品

「工事完成図書の電子納品等要領」に従って、作成した電子納品成果をICONフォルダに格納します。

断面管理と違い、通常のICT活用工事により近い形の成果品を納品します。

電子成果品
  • 3次元設計データ
    LandXML等のオリジナルデータ(TIN)
  • 出来形管理資料
    出来形管理図表(PDF)または、ビューワー付き3次元データ
  • TSによる出来形評価用データCSV、LandXML、LAS等のポイントファイル
  • TS出来形計測データLandXML等のオリジナルデータ(TIN)
  • TS観測点群データ
    CSV、LandXML、LAS等のポイントファイル
  • 工事基準点データ
    CSV、LandXML、SIMA等のポイントファイル

参照
関東地方整備局ホームページ:施工者希望II型(簡易型ICT活用工事)(https://www.ktr.mlit.go.jp/ktr_content/content/000777866.pdf)
関東地方整備局ホームページ:簡易型ICT活用工事の解説(https://www.ktr.mlit.go.jp/ktr_content/content/000790751.pdf)
国土交通省ホームページ:3Dデータ活用を進める簡易型ICT活用工事の実施(https://www.hkd.mlit.go.jp/ky/jg/gijyutu/splaat000001x4e4-att/splaat000001x4km.pdf)
国土交通省ホームページ:令和2年度向け 「ICTの全面的活用」を実施する上での技術基準類(https://www.mlit.go.jp/sogoseisaku/constplan/sosei_constplan_tk_000031.html)
